Linne, bodemsanering na autobrand

Project

Op de snelweg A73 ter hoogte van Linne heeft op 2 oktober 2024 een autobrand plaatsgevonden. Als gevolg van deze autobrand is direct naast de snelweg een bodemverontreiniging ontstaan. Uit milieukundige verificatie direct na de brand blijkt dat er sprake is van een bodemverontreiniging met minerale olie tot boven de interventiewaarde en met aromaten.

De saneringslocatie is gelegen naast de wegdekrand en onder de vangrail. De omvang van de verontreiniging werd geschat op 20 m3. De nieuw ontstane bodemverontreiniging dient volgens de zorgplicht uit de omgevingswet, naar alle redelijkheid, zo ver als mogelijk ongedaan te worden gemaakt.

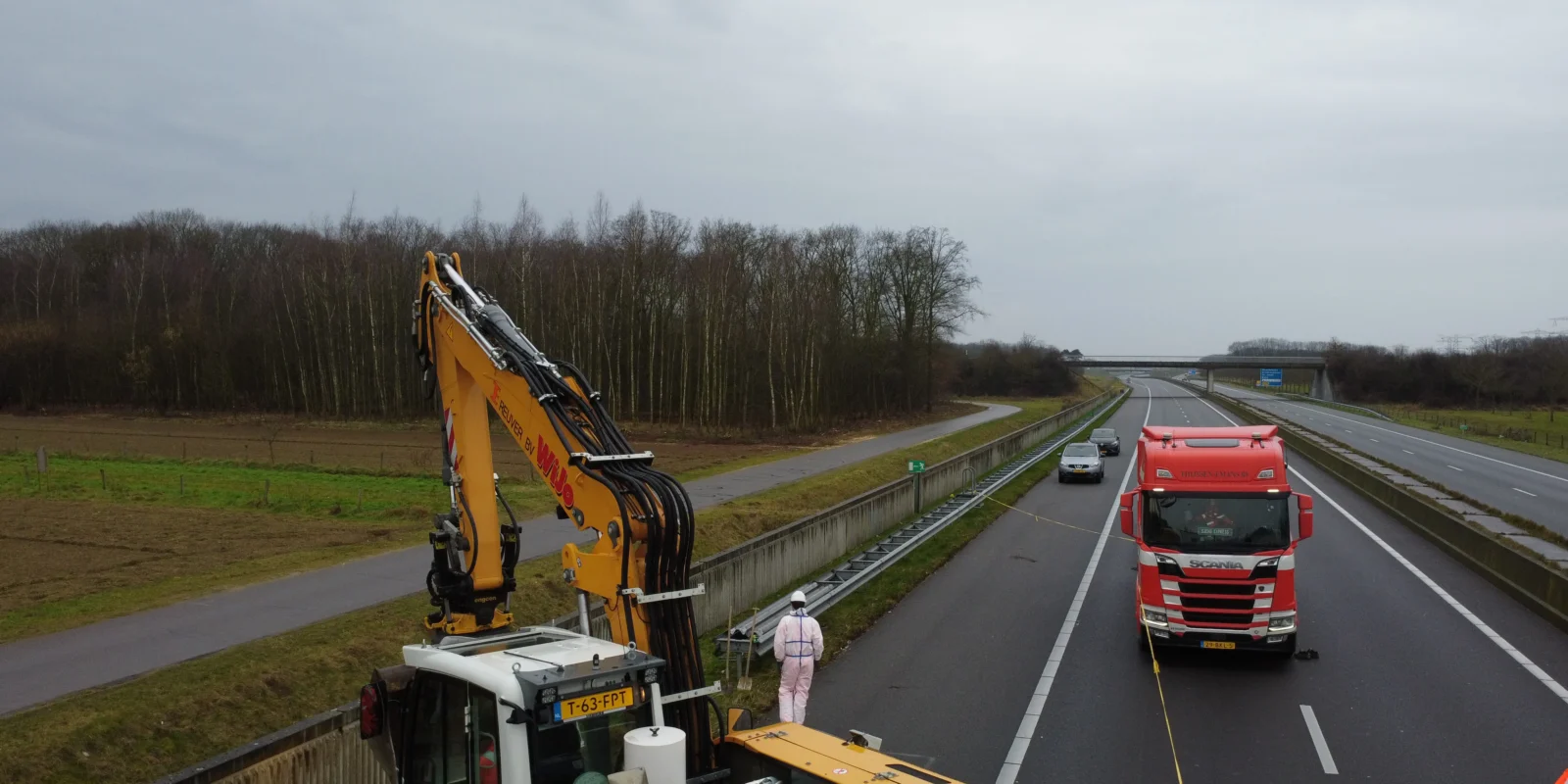

Gezien de ligging van de saneringslocatie in de berm van de snelweg was het niet zondermeer mogelijk om de bodemsanering uit te voeren. Derhalve is gebruik gemaakt van de weekendafsluiting van de snelweg A73, welke reeds was gepland voor onderhoudswerkzaamheden aan een tunnel nabij de locatie. Hierdoor konden de saneringswerkzaamheden veilig worden uitgevoerd zonder een extra (gedeeltelijke) wegafsluiting.

De snelweg is speciaal voor de bodemsanering compleet afgesloten

Resultaat

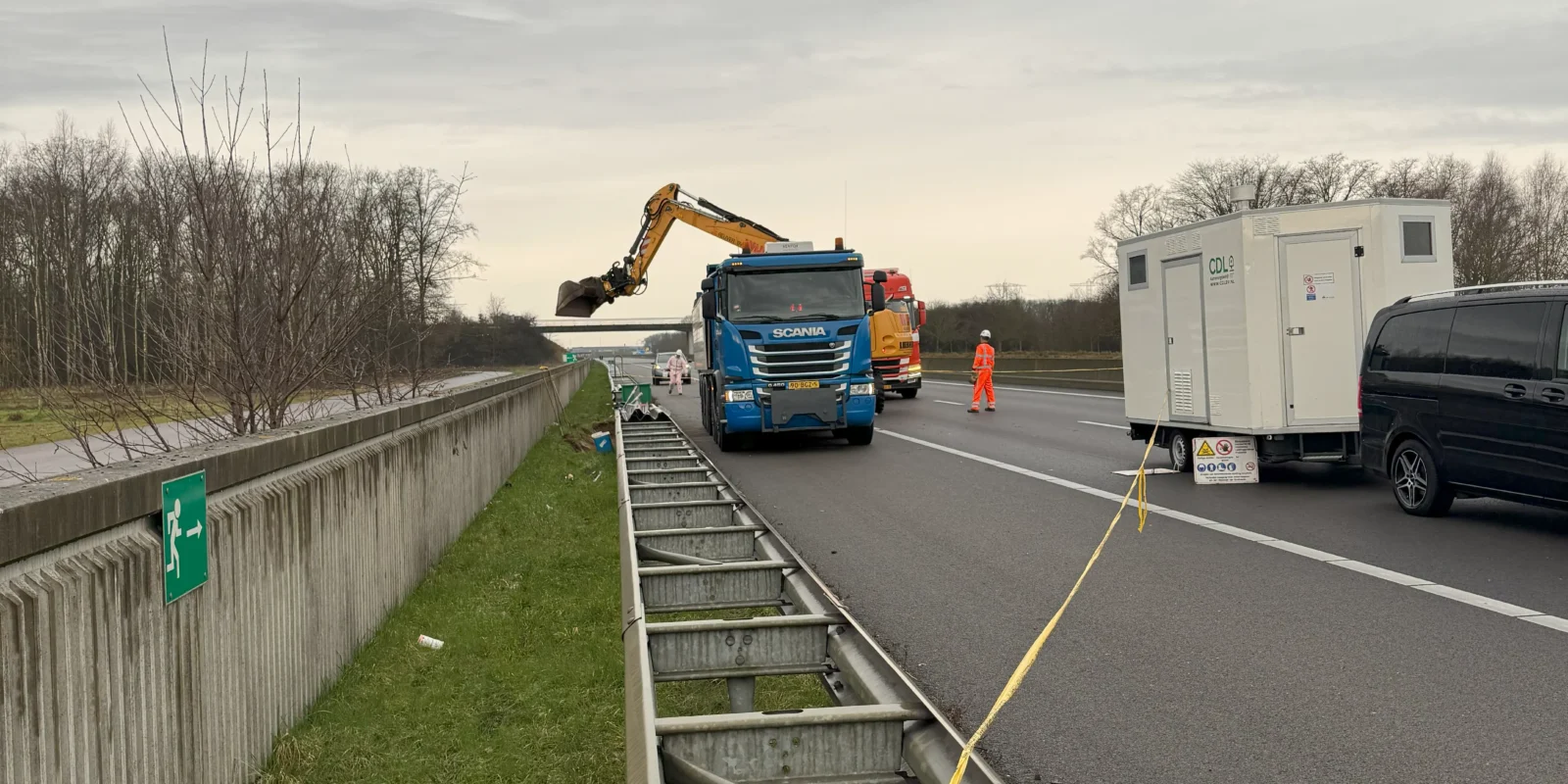

Voorafgaand aan de werkzaamheden is door onze collega’s van Strukton Wegen en Beton de vangrail verwijderd. Vervolgens is gestart met het ontgraven van de verontreinigde grond. Op basis van metingen en zintuiglijke waarnemingen is ca. 12 m3 grond ontgraven.  Vervolgens heeft de milieukundig begeleider controlemonsters genomen.

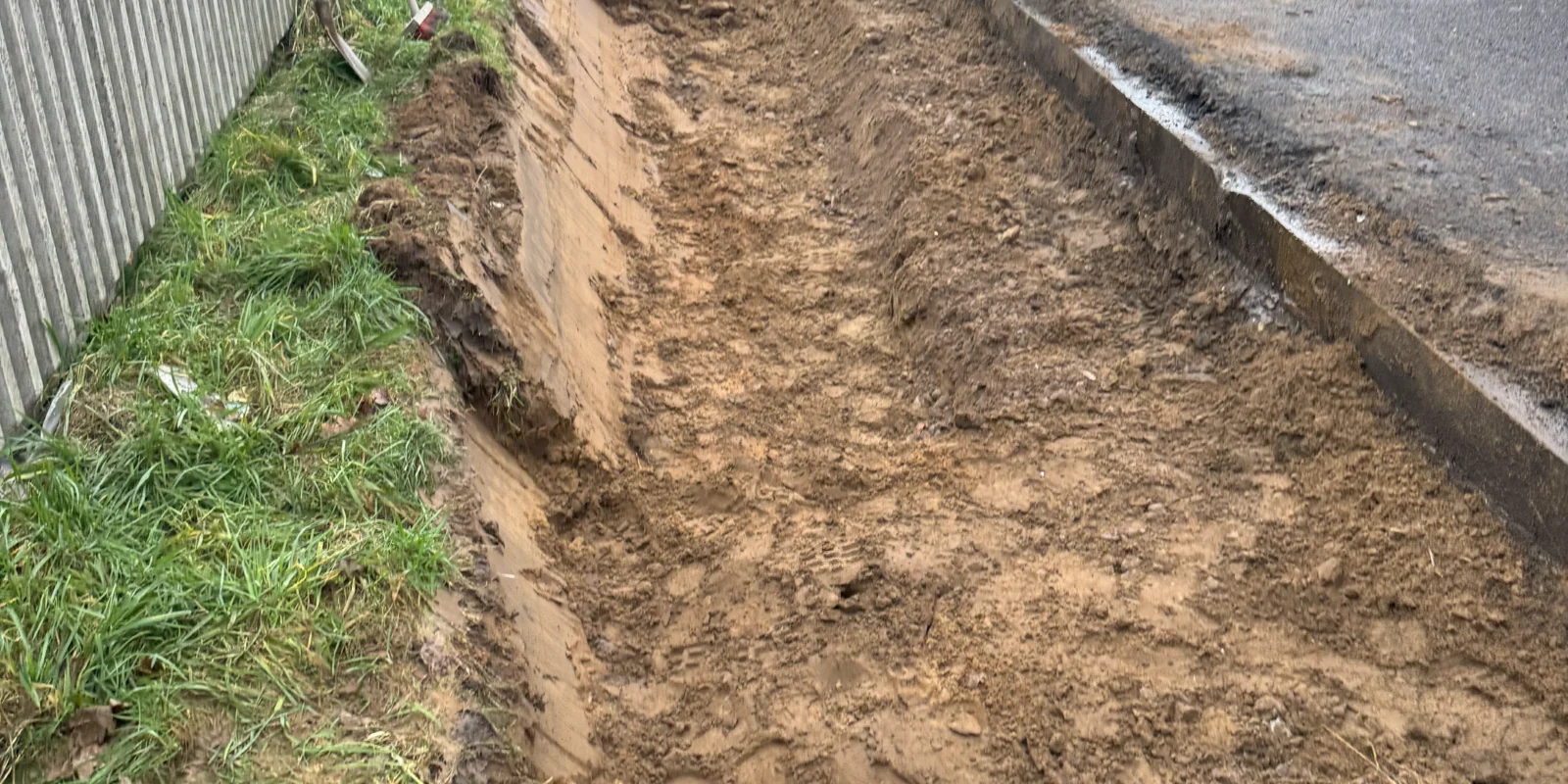

Gezien de ligging van de locatie was het niet mogelijk om de saneringsput open te laten liggen totdat de analyseresultaten van de controlemonsters bekend zijn. Derhalve is de saneringsput direct aangevuld en zijn de werkzaamheden afgerond.

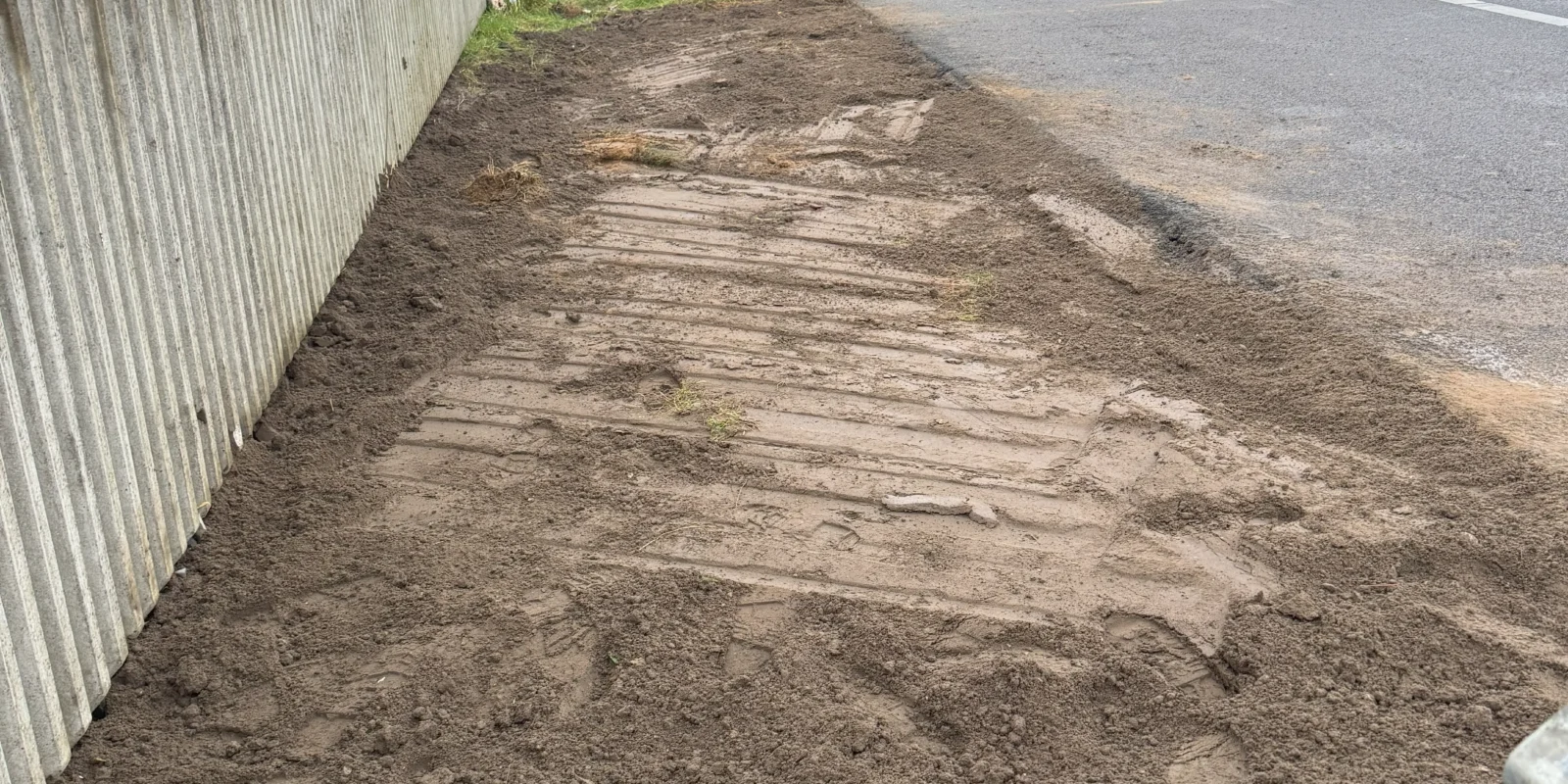

Enkele dagen later zijn de analyseresultaten van de controlemonsters bekend gemaakt. Hieruit bleek dat de verontreiniging volledig is verwijderd.

Bijzonderheden

Gezien de ligging van de locatie zou voor het uitvoeren van deze bodemsanering een (gedeeltelijke) wegafsluiting noodzakelijk zijn. Tijdens het plannen van de werkzaamheden kregen we van onze opdrachtgever te horen dat de snelweg in het weekend van 22 februari het gehele weekend volledig zou zijn afgesloten in verband met onderhoudswerkzaamheden aan een tunnel. Door de werkzaamheden in ditzelfde weekend uit te voeren konden we de werkzaamheden uitvoeren vanaf een lege snelweg. Dit was de meest veilige optie voor de medewerkers.

Meer weten over dit project?

Janne Constandse

Operationeel Manager Realisatie & Onderhoud

0611834075

Stan Francken

Assistent-Projectleider

0627124600

Benieuwd naar alle andere projecten van Strukton Milieutechniek?

Wij werken voortdurend aan nieuwe projecten om actief bij te dragen aan een gezonde en veilige leef- en werkomgeving

Ontdek onze projecten
